瀬戸内市牛窓町_倉庫内引込工事
2026/04/02

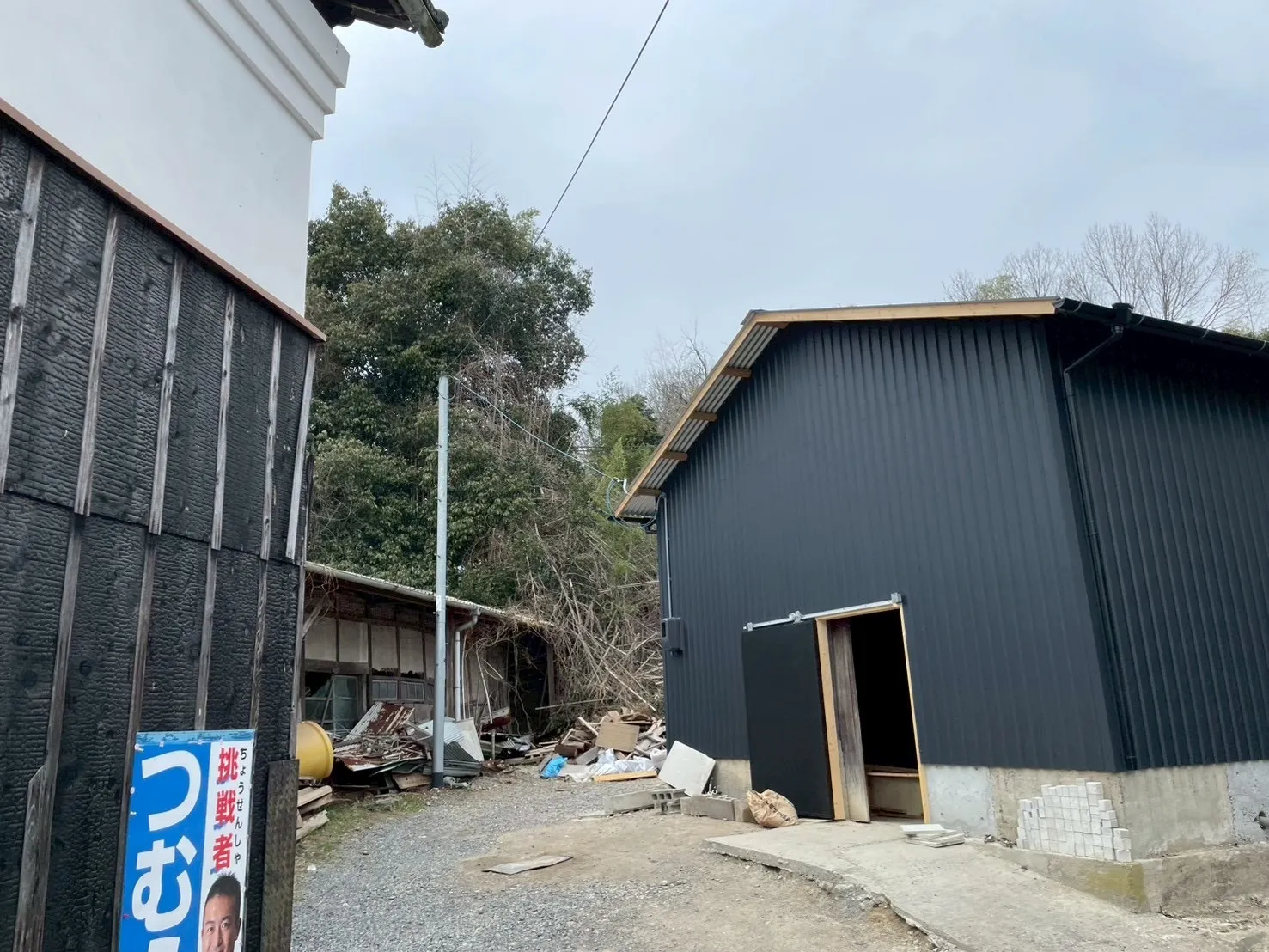

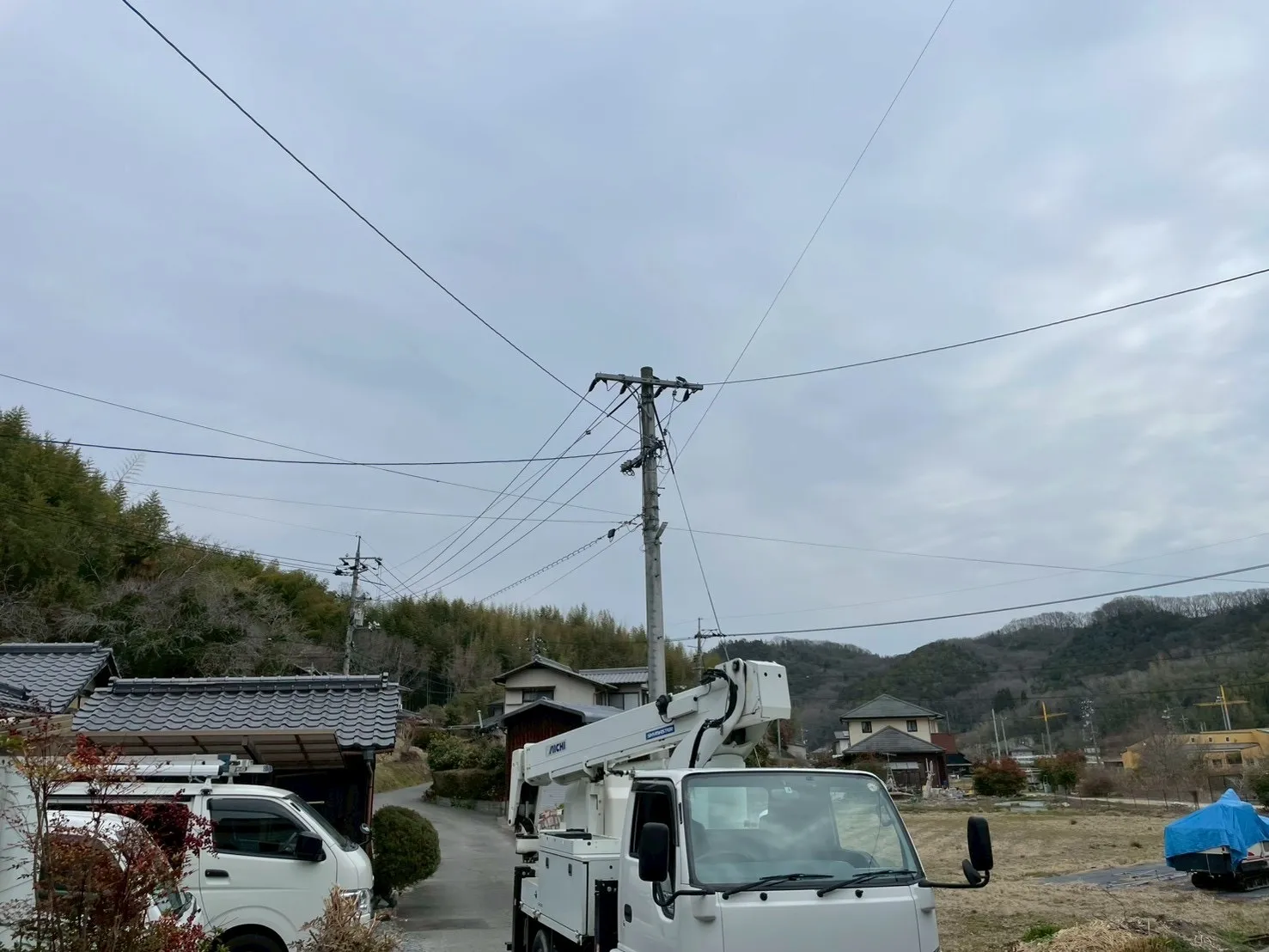

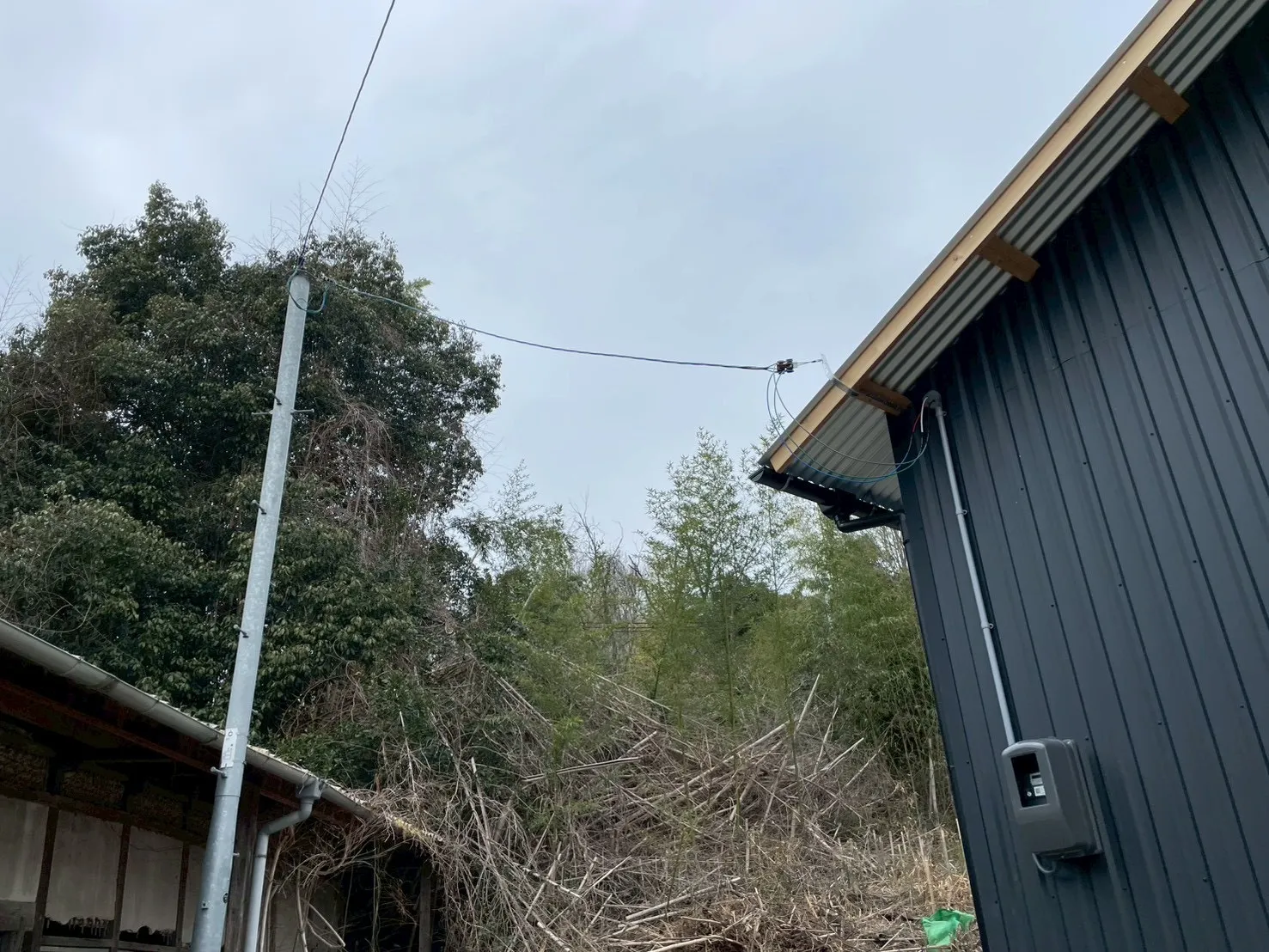

今日はいつもお世話になっている建築さんからご依頼があり、倉庫を改装した為電気の容量が多きるなるので単相2線式から単相3線式へ変更したいとご要望を頂き作業を行いました。工事の流れはまず、倉庫を解体する際に全使撤(ケーブルなどの撤去)を中国電力へ申請し受理後、約14日以内に作業を行ってもいいと交付を頂きます。いったん既設の電線などを撤去を行います。その後、解体し外壁や電気工事の改装を行います。完成が近づいてくるのでまた中国電力へ新規引込の申請を行います。この時にお客様情報、単線結線図、地図、平面図にて機器位置図などを提出します。申請をしたのち書類を受理され、また交付が出ると引込工事をおこないます。こういった一連の流れを毎回行う為、仮に申請を出していなかった場合は最短14日ですが、周りに家がないなどの状況での新築工事の場合近くの電柱に中国電力の引込線がない場合があります。そうすると家に電気を送電することができないので中国電力ネットワークに架線工事の依頼を申請します。この作業は中国電力ネットワークの作業になるので工事待ち期間が約2か月~3ヶ月かかります。ですので早い段階で申請を行うようにしています。電気の引込工事で一番重要なので忘れず申請するよう毎回心がけています。
----------------------------------------------------------------------
